颗粒在线讯:8月3日,记者站在国道202线红透山镇西隔浑河往南看,中能建清原40兆瓦生物质热电联产项目施工现场映入眼帘,新建的桥梁直抵项目建设工地,已经建成的10层楼高的主体厂房巍然耸立,施工车辆和施工人员在不同点位作业……中能建东北三公司清原项目经理部党支部书记、总工程师李钢在工区入口告诉记者:“这个项目将在12月底并网发电。”
政府服务特给力
2019年春天,清原与中能建签署清原40兆瓦生物质热电联产项目合作协议。这是一个绿色能源项目,投产后年消耗秸秆及其他农林废弃物约30万吨,提供绿色电力约3亿千瓦时,满足红透山镇40万平方米建筑的供热需求。镇党委、政府具体承办前期手续,县、市、省有关部门开辟绿色通道,半年内办好项目所需31项审批手续。当年年底前,清原完成项目用地收储工作。政府的诚意让投资方十分感动,表示全力推进生物质热电联产项目落地,同时在红透山镇再上一个风力发电项目。目前,风力发电项目正在推进中。
李钢摊开手中的图纸介绍:“这片地有一部分是农田,有一部分是荒地,只有一条通往红透山矿棚改新区的路,政府决定将这条路和在建项目打通。为了避免载重车辆扰民,在项目的西端,修建一座长230米、宽7.5米的跨河大桥。现在这座连接202线的大桥已经建成,验收后即可通车。”
各级政府一切围着项目转,处处为企业着想,凡事先行一步。项目施工人员有一半来自外地,政府主动协调一部分房源,低价租给施工人员。最近多次召开会议,专门部署各乡、各村秋天收购、储存、运输玉米秸秆工作。目前,项目的运营公司已经与一些乡、村建立起合作关系,第一批秸秆将在10底运到厂区。
绿色项目更生态

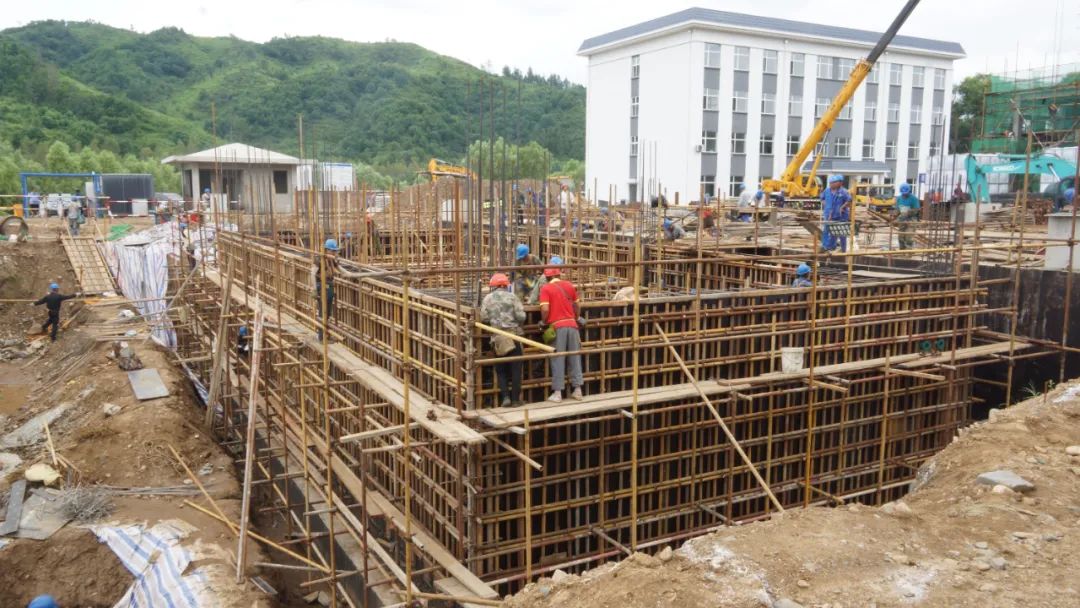

清原40兆瓦生物质热电联产项目用地150亩,进入项目入口,有四排建筑,依次是生活区、水处理功能区,主机区和原料供给区,每个区域由厂内公路隔开。
水处理功能区主体构架已建成,正在做功能性分割。这个项目生产用红透山污水处理厂排放的中水,经过除盐处理后循环使用,每天的补水量不是很大。生活用水,通过管网送到污水处理厂处理。

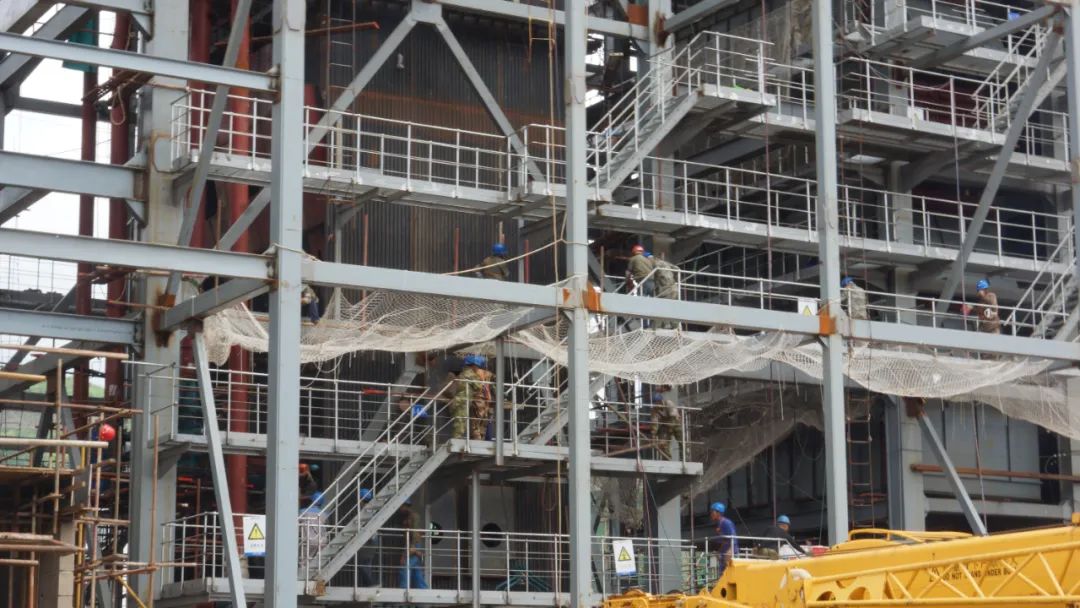

主机区是企业生产核心部分,将安装锅炉、汽轮机和发电机各一台。锅炉房高42米、宽40米、长50米,看上去有15层楼高。烟囱高80米,地面直径13米,将配备除硫、除硝、除尘设施。蒸汽锅炉主体部分已经安装就位,分层操作平台正在施工当中。锅炉西侧依次为汽轮机组、发电机组,现在基础已经打好,汽轮机组预计9月运抵,发电机组也将于8月到货,很快就会进入安装调试阶段。
原料区分为收、储两大块,运输原料车辆从202线过桥进入,自动检斤卸车,再称重返回。原料经过破碎后,玉米秸秆与木屑、枝条按8比2的比例混合,储于料仓,用皮带输送到锅炉内,通过燃烧转变为热能,带动汽轮机运行,热能转化为动能,带动发电机运转,由动能转化为电能。技术人员介绍,这个项目技术工艺都比较成熟,运转时噪音小、零排放,更生态。
科学调度保工期
年底前并网发电,每度电至少可享受政策补贴0.30元,一年可获得国家政策补贴9000万元,抢在年底前并网发电对于投资单位和施工监理单位来说都是个必须完成的“死命令”。
中能建投资控股有限公司与中能建三公司签订了工程总承包合同,即负责工程设计、施工、设备采购,实施交钥匙工程。中能建三公司与清原项目经理部签订了责任状,层层传导压力,层层落实责任。
项目经理部按12月15日倒排工期,把工程进度计划到每个工作日,并在每天的调度会上做好当天的工作安排。李钢介绍,项目复工以来,每天进场施工人员450人左右,其中来自抚顺市区和清原县域的施工人员各占一半;坚持下雨、大风、高温等条件下不停工,部分工段夜间连续施工;加强安全管理,做到零事故、零差错,力争在保证质量、安全的前提下抢进度,为并网发电预留出更多时间。
上一篇: 山西五寨30兆瓦生物质热电联产项目投产
版权与免责声明:
(1) 凡本网注明"来源:颗粒在线"的所有作品,版权均属于颗粒在线,未经本网授权不得转载、摘编或利用其它方式使用上述作品。已获本网授权的作品,应在授权范围内使用,并注明"来源:颗粒在线"。违反上述声明者,本网将追究相关法律责任。
(2)本网凡注明"来源:xxx(非颗粒在线)"的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责,且不承担此类作品侵权行为的直接责任及连带责任。其他媒体、网站或个人从本网下载使用,必须保留本网注明的"稿件来源",并自负版权等法律责任。
(3)如涉及作品内容、版权等问题,请在作品发表之日起一周内与本网联系,否则视为放弃相关权利。
